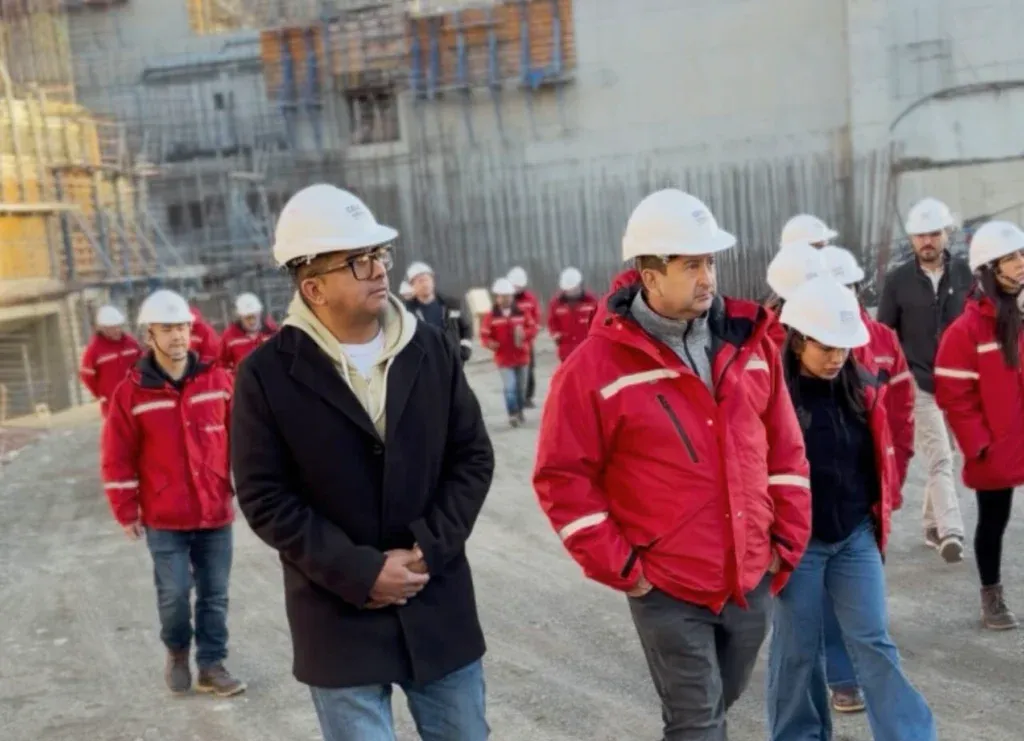

Funcionarios nacionales y provinciales realizaron una visita al complejo hidroeléctrico Cóndor Cliff y La Barrancosa, en el marco de una auditoría técnica y financiera. Fuentes oficiales señalaron que no implica un reinicio inmediato de las obras.
El gobierno provincial difundió en los últimos días anuncios sobre el avance en la reactivación de las represas sobre el río Santa Cruz, tras una recorrida de autoridades nacionales y provinciales. Sin embargo, fuentes del gobierno nacional indicaron a OPI Santa Cruz que se trató de una visita de evaluación y conocimiento del personal abocado a las tareas de auditoría técnica y financiera iniciadas en 2023 en ENARSA.
Según las mismas fuentes, el equipo de auditoría, integrado por Sergio Viana, Tristán Socas y Marcelo Corda desde 2024, identificó irregularidades administrativas, sobrecostos y falencias estructurales heredadas de gestiones anteriores. Estos hallazgos constituyen la barrera real para la liberación de fondos del consorcio de bancos chinos, que continúan bajo análisis.
Desde el 13 de abril de 2026, mediante el Decreto 238/2026, la gestión, administración de fondos y supervisión del proyecto pasó de ENARSA a la Subsecretaría de Recursos Hídricos, dependiente del Ministerio de Economía de la Nación. Las obras recuperaron su denominación original: Cóndor Cliff y La Barrancosa.
Las fuentes nacionales afirmaron que la recorrida no implica una normalización de la obra en el corto plazo, sino una constatación y visualización del estado actual. Las autoridades evaluarán la continuidad, los tiempos y la afectación de recursos, aunque la llegada de la veda invernal podría extender la pausa hasta la mitad del segundo semestre de 2026.
El historial del complejo hidroeléctrico registra múltiples anuncios de reactivación desde 2019, que no se tradujeron en avances concretos. Entre 2020 y 2021 se mencionó una solución inminente al deslizamiento de tierras en Cóndor Cliff (2018). A mediados de 2022 se anunció la resolución de escollos burocráticos con el financiamiento chino. A fines de 2023, el flujo de dólares se cortó, las obras quedaron paralizadas y se emitieron telegramas de despido.
En mayo de 2024, el ministro de Trabajo provincial, Julio Gutiérrez, anunció un compromiso de ENARSA y la UTE Gezhouba de retomar la construcción tras la veda invernal, pero en primavera no se materializó. Entre diciembre de 2025 y enero de 2026 se difundió la transferencia de entre 136 y 150 millones de dólares, que según OPI Santa Cruz se destinaron al pago de deudas. En marzo de 2026, el gobernador Claudio Vidal comunicó el reinicio de obras y la reincorporación de personal, pero la reactivación se limitó al ingreso de aproximadamente 80 a 100 trabajadores para tareas preliminares.
Actualmente, el nivel de avance de Cóndor Cliff ronda el 15-18%, mientras que La Barrancosa alcanza el 41%. Las fuentes consultadas indicaron que la estrategia comunicacional gubernamental exagera hitos administrativos menores para presentarlos como soluciones estructurales.
